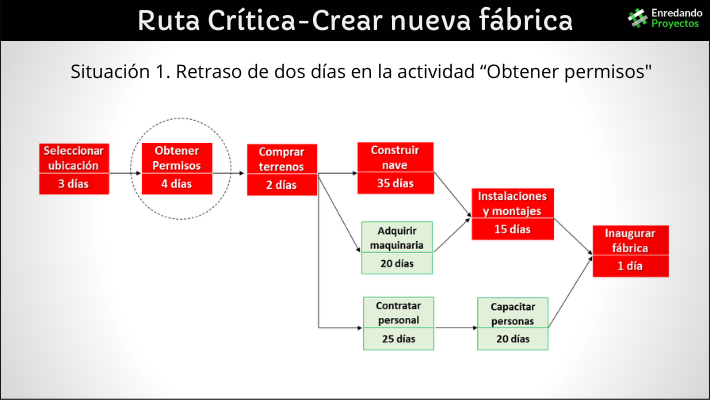

Qué es la ruta crítica y cómo se desarrolla esencialmente
La ruta crítica es una herramienta clave en la planificación de proyectos que ayuda a identificar las actividades necesarias y su secuencia para alcanzar un objetivo.
¿Qué es la ruta crítica?
La ruta crítica es un concepto fundamental en la gestión de proyectos. Se refiere a la secuencia más larga de actividades dependientes que determinan el tiempo total de un proyecto. Si alguna actividad en la ruta crítica se retrasa, esto causará un retraso en la finalización del proyecto. En esencia, es el camino que no tiene margen de error. Es un recurso vital para los gerentes de proyectos ya que les permite mantener el control sobre los aspectos horarios del proyecto, asegurando que se cumplan los plazos establecidos.
Para entenderlo mejor, imagina que estás organizando un evento. Desde la selección del lugar, la contratación de proveedores, hasta la confirmación de invitados, todas estas actividades deben realizarse en un orden específico. Si alguna de estas se retrasa, afectará la fecha del evento, pues no puedes llevar a cabo ciertas acciones sin haber completado otras primero. De esta manera, la ruta crítica se convierte en una herramienta de gestión que identifica esos pasos esenciales.
Una de las características más importantes de la ruta crítica es que permite a los gestores de proyectos visualizar el flujo de trabajo. Esto facilita la identificación de los cuellos de botella y ayuda a priorizar las tareas que deben realizarse para cumplir con los plazos. Mediante su análisis, los proyectos pueden mantenerse dentro de los límites de presupuesto y tiempo establecidos.
La ruta crítica en la gestión de proyectos
Laruta crítica radica en su capacidad para proporcionar una visión clara y estructurada del proyecto. Sin una adecuada identificación de esta ruta, los proyectos pueden volverse caóticos y difíciles de manejar. Al tener claro cuáles son las actividades críticas, los gerentes pueden medir más eficazmente el progreso del proyecto y hacer ajustes cuando sea necesario.
- Control del Tiempo: Permite a los gestores anticipar retrasos y tomar decisiones informadas para evitar que se produzcan.
- Asignación de Recursos: Ayuda a priorizar recursos hacia las actividades críticas, asegurando que se utilicen de manera efectiva.
- Comunicación Efectiva: Facilita la comunicación entre los miembros del equipo sobre el progreso del proyecto y las expectativas temporales.
Además, la identificación de la ruta crítica permite al equipo establecer un margen de maniobra. Esto significa que pueden planificarse acciones en caso de que algunos elementos del proyecto experimenten retrasos. Si se conoce la ruta crítica, el equipo puede enfocarse en las actividades que no deben fallar, permitiendo flexibilidad en otras tareas que no afectan directamente la finalización del proyecto.
Componentes esenciales para desarrollar una ruta crítica
Para desarrollar con éxito una ruta crítica, es crucial seguir un proceso sistemático que involucre varios componentes esenciales. Estos componentes incluyen la identificación de actividades, la secuenciación de tareas, la creación de un diagrama de red y el cálculo del tiempo. A continuación, se detallan estos componentes de manera sencilla.
Identificación de Actividades
El primer paso para crear una ruta crítica es identificar todas las actividades necesarias para completar el proyecto. Cada actividad debe ser descrita detalladamente, incluyendo su duración y cualquier recurso requerido. Esta lista forma la base sobre la cual se construirá el resto del plan. Es fundamental asegurarse de no omitir ninguna actividad, ya que esto podría dar lugar a retrasos imprevistos.
Secuenciación de Tareas
Una vez que se han identificado las actividades, el siguiente paso es establecer las relaciones de precedencia entre ellas. Esto implica determinar qué tareas deben completarse antes de que otras puedan comenzar. Esta secuenciación es fundamental para visualizar cómo fluyen las tareas a lo largo del tiempo. Crear un diagrama de flujo simple puede ayudar a clarificar estas dependencias.
Creación de un Diagrama de Red
El diagrama de red es una representación visual que muestra las actividades y las conexiones entre ellas según su secuenciación. Este diagrama ayuda a visualizar cómo se entrelazan las actividades y dónde están las rutas críticas. Se utiliza una notación específica, como el método PERT (Program Evaluation Review Technique) o el CPM (Critical Path Method), para representar de forma clara las relaciones y tiempos de cada actividad.
Cálculo del Tiempo
Una vez que se tiene el diagrama de red, es necesario realizar cálculos para determinar el tiempo necesario para cada actividad de manera más precisa. Esto implica calcular tres indicadores clave:
- T1 (Tiempo Más Temprano de Ejecución): Es el tiempo más pronto en que una actividad puede comenzar, considerando los tiempos de las actividades precedentes.
- T2 (Tiempo Más Tardío): Es el tiempo más tarde en que se puede empezar una actividad sin retrasar la finalización del proyecto.
- H (Tiempo de Holgura): Es la diferencia entre T2 y T1, que indica cuánto tiempo puede retrasarse una actividad sin afectar la fecha de finalización del proyecto.
Identificación de la ruta crítica
La identificación de la ruta crítica se lleva a cabo analizando el diagrama de red y los tiempos calculados. La ruta crítica es la cadena de actividades que tienen la menor cantidad de holgura, es decir, aquellas que no pueden retrasarse sin afectar la fecha de finalización del proyecto. Este proceso es vital, ya que representa cómo el tiempo se utiliza en el proyecto y cuáles son las actividades más críticas.
Para determinar la ruta crítica, necesitas verificar los tiempos T1, T2 y H de cada actividad. Las actividades que tienen una holgura de 0 son las que componen la ruta crítica. Dibujar esta ruta en el diagrama de red te ayudará a visualizar qué tareas son esenciales y a planificar de acuerdo a ellas. Esto permite tomar decisiones informadas sobre dónde enfocar los esfuerzos y recursos del equipo.
Herramientas y software para la gestión de la ruta crítica
Hoy en día, hay muchas herramientas y software que pueden ayudarte a gestionar la ruta crítica de un proyecto. Estas herramientas simplifican el proceso de identificación de actividades, secuenciación, elaboración de diagramas de red y cálculo de tiempos. Algunas de las más populares incluyen:
- Microsoft Project: Permite crear y gestionar rutas críticas de manera visual y detallada, facilitando el seguimiento de cada actividad.
- Primavera P6: Usado comúnmente en proyectos de gran escala, permite gestionar múltiples proyectos y recursos al mismo tiempo.
- Asana y Trello: Herramientas más sencillas que permiten organizar proyectos y visualizar el progreso de cada tarea, aunque no están específicamente diseñadas para gestionar rutas críticas.
Además, muchos de estos software incluyen funcionalidades adicionales, como la gestión de recursos, informes de progreso y colaboración entre el equipo, lo que facilita aún más el trabajo de los gerentes de proyectos.
Ejemplo práctico de desarrollo de una ruta crítica
Para ilustrar el desarrollo de una ruta crítica, vamos a utilizar un ejemplo común: la organización de un cumpleaños.
- Identificación de Actividades:
- Seleccionar el lugar
- Hacer la lista de invitados
- Diseñar las invitaciones
- Enviar las invitaciones
- Comprar el pastel
- Comprar decoraciones
- Preparar la comida
- Decorar el lugar
- Recibir a los invitados
- Secuenciación de Tareas:
Por ejemplo, no puedes decorar el lugar antes de haberlo elegido y también debes enviar las invitaciones antes de recibir a los invitados.
- Creación del Diagrama de Red:
Usando herramientas de diagramación, se puede crear un diagrama visual que muestre cómo se interrelacionan las actividades.
- Cálculo de Tiempos:
Determinar tiempos para cada actividad: T1, T2 y H, y evaluar cuál es la ruta crítica que no puede retrasarse.
- Identificación de la Ruta Crítica:
Las actividades con holgura cero son la ruta crítica y necesitan atención prioritaria.
Conclusiones sobre la ruta crítica en la planificación de proyectos
La ruta crítica es una herramienta esencial en la gestión de proyectos, ya que proporciona claridad y estructura. Al identificar las actividades críticas y sus relaciones, los gerentes pueden planificar de manera efectiva y asegurarse de que los proyectos se completen a tiempo y dentro del presupuesto. Utilizar un enfoque sistemático para el desarrollo de la ruta crítica no solo mejora la eficiencia, sino que también reduce el riesgo de sorpresas inesperadas que podrían retrasar el progreso. Por lo tanto, dominar el concepto de la ruta crítica es fundamental para cualquier persona involucrada en la gestión de proyectos.
